Domico KG Erfolgreiche Dachsanierung mit System

Pressemitteilung | Lesedauer: min | Bildquelle: Domico

Die großflächige Delamination der Sandwichelemente einer Produktionshalle hat einen vollständigen Rückbau und Neuaufbau des Dachsystems erfordert. Der Einsatz des Domico-Element-Daches in Kombination mit der »Domitec«-Dacheindeckung ermöglichte die Sanierung von 5 300 m² Hallendachfläche bei laufender Produktion in nur acht Wochen.

Danieli Engineering & Services ist Teil der Danieli Gruppe, einem der weltweit führenden Engineering- und Anlagenbauunternehmen der Stahl- und Aluminiumindustrie. Für ihre in den Jahren 2007 bis 2008 errichtete Produktionshalle mit 105 m Länge und 50 m Breite kam eine Dachdeckung bestehend aus Sandwichelementen mit Mineralfaserkern zur Ausführung.

Bereits nach etwa zehn Jahren der Nutzung zeigten sich an den Unterseiten der Sandwichelemente nach und nach immer deutlichere Wellenbildungen. Bei der erfolgten Dachinspektion wurde eine großflächige, nicht reparable Delamination des Verbundsystems festgestellt. Die Folge war zum einen, dass die erforderliche Eigenstatik des Systems nicht mehr gegeben war, zum anderen gelangte Niederschlagswasser in die Dachkonstruktion und in das Gebäudeinnere. In Teilbereichen mussten in den letzten Jahren aus Sicherheitsgründen bereits vom Halleninneren aus zusätzliche Pfetten zur statischen Ertüchtigung eingezogen werden.

Verlust der Statik

Im Frühjahr 2022 wurde der Zustand der Dachkonstruktion erneut bewertet und festgestellt, dass die schadhaften Sandwichpaneele den zu erwartenden Schneelasten im kommenden Winter nicht mehr standhalten würden. Somit galt es für Danieli, eine schnellstmögliche und umfassende Sanierungsmaßnahme einzuleiten, was letztendlich die vollständige Neudeckung der Produktionshalle zur Folge hatte.

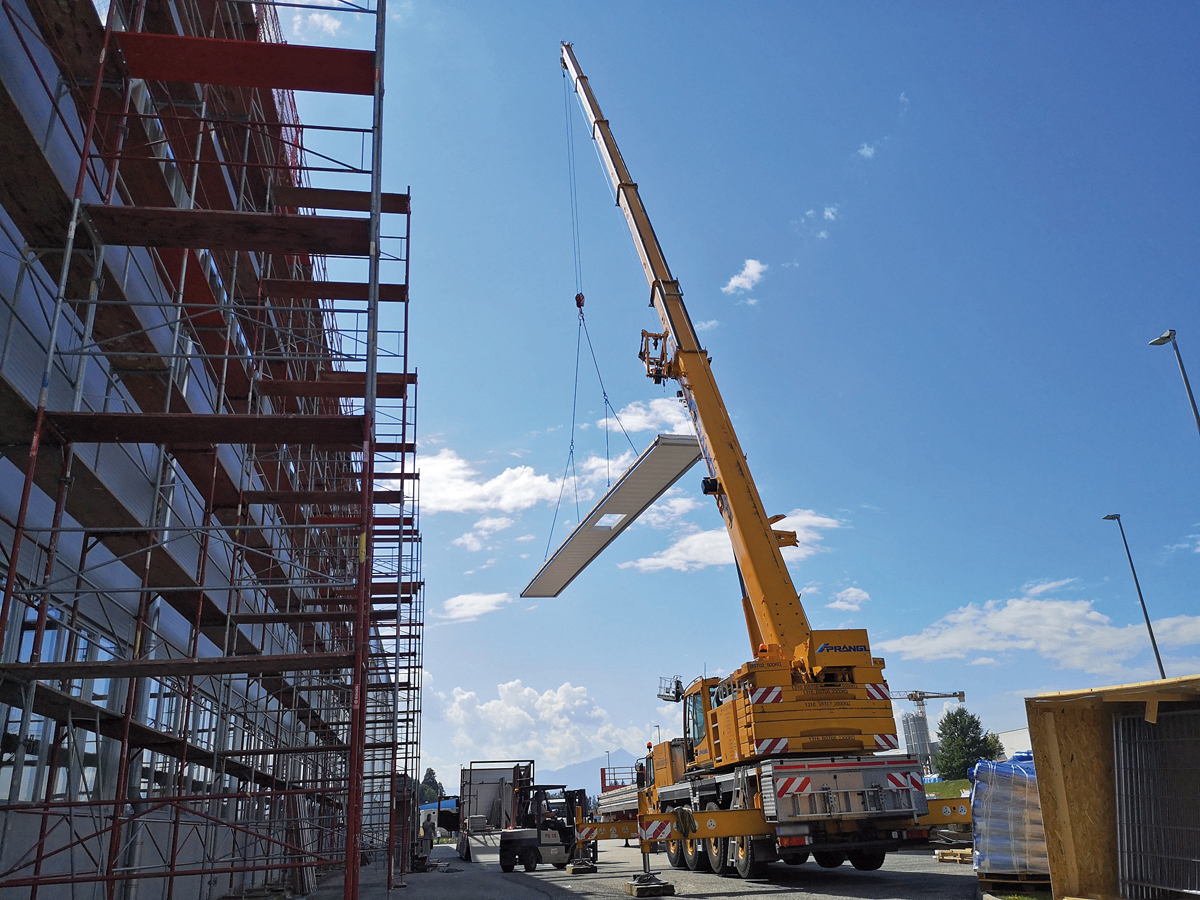

Sämtliche Dachelemente wurden per Mobilkran auf das Dach gehoben.

Für die Geschäftsführung stellte sich die Frage, wie eine Dachsanierung dieses Ausmaßes bei laufender Produktion erfolgen könne. Um eine passende Lösung zu ermitteln, wendete sich der Bauherr an die Experten von Domico.

Element-Dach als Lösung

Nach eingehenden Beratungen fiel die Wahl der neuen Dachkonstruktion auf eine Kombination aus Domico-Element-Dach und »Domitec«-Dacheindeckung. Das Element-Dach ist ein kompaktes Leichtbauelement, das aus Tragprofilen, Kassetten, mineralischer Wärmedämmung sowie Halteprofilen besteht und bereits objektbezogen im Werk mit allen vorgegebenen Durchbrüchen hergestellt wird. Darüber hinaus schützt eine dampfdiffusionsoffene Abdeckbahn nicht nur beim Transport, sondern macht die Verlegung auch witterungsunabhängig – ein bedeutender Pluspunkt, da die Produktion in der Halle auch während der Sanierungsmaßnahme weiterlaufen musste. Ohne die Oberschale kann mit dem Element-Dach eine Verlegeleistung von 1 500 m² pro Arbeitstag erzielt werden. Die »Domitec«-Dacheindeckung als Wetterschutzebene ermöglicht mit ihrer durchdringungsfreien Befestigung auf werkseitig vormontierten Halteleisten die zeitsparende und sichere Verlegung auf der Baustelle. Die Längsstoßdichtung im »Domitec«-Profil sorgt auch bei extremen Wettersituationen für erhöhte Regensicherheit.

Herausforderung Baustellenlogistik

Verantwortlich für die Planung und Fertigung der Systemkomponenten bei Domico war Diplomingenieur Peter Hinterberger. In die Projektbearbeitung mit einbezogen wurde Christian Zechner von Eder Blechbau – einem Fachverarbeitungsbetrieb für  Domico-Systeme. Bei dem ersten gemeinsamen Termin Anfang Juni 2022 erarbeiteten die Experten zusammen mit dem Kunden ein mögliches Konzept für die Bauausführung. Verbindliche Rahmenbedingung war die Fertigstellung der Sanierung vor dem Wintereinbruch. Weiterhin sollte der Baufortschritt etappenweise bei entsprechender Witterung erfolgen. Die Demontage der alten Sandwichelemente und die Neumontage des Element-Daches mussten als Tagesleistung in einem Zuge erbracht werden. Auch brandschutztechnische Abstimmungen mit der Brandschutzbehörde und der Gemeinde waren notwendig. »Um die problemlose nachträgliche Installation einer PV-Anlage zu ermöglichen, haben wir das neue Dachsystem auf Kundenwunsch entsprechend statisch ausgelegt«, informiert Peter Hinterberger.


Baustart im September 2022

Vor Beginn der Arbeiten wurde innen die gesamte Hallendecke eingenetzt. Auch der Dachrandbereich wurde während der Arbeiten mit einem Schutzgerüst gesichert. Die Sanierung erfolgte über die gesamte Zeit im laufenden Produktionsbetrieb. In der Halle musste nur der Bereich gesperrt werden, über dem aktuell gearbeitet wurde.

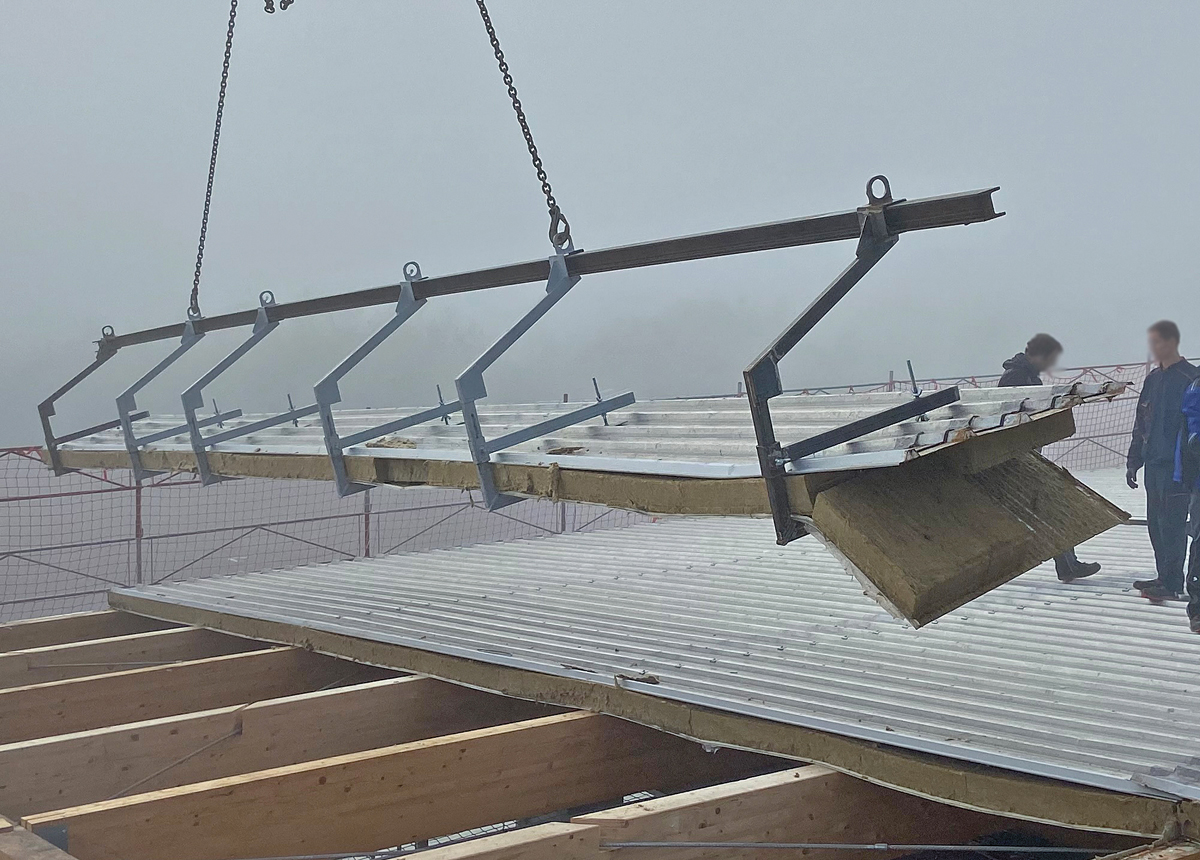

Da die üblichen Transportmittel wie Sauger oder Zangen nicht eingesetzt werden konnten, konstruierte die Firma Eder zum Abheben der etwa 12 m langen Sandwichelemente eine spezielle Vorrichtung mit sechs Auflagepunkten. Eine spezielle technische Abstimmung bei Produktion und Montage sorgte für zusätzliche Zeitersparnis. So ermöglichten Peter Hinterberger und Christian Zechner die Verlegung 25 m langer und 3 m breiter Dachelemente in einem Hub über Pfetten von First zu Traufe.

»Mit dem besonderen Engagement des gesamten Montageteams konnten wir die geplante Bauzeit einhalten, und dies, wie geplant, ohne massive Einschränkungen der Betriebsabläufe. Möglich wurde dies durch das Domico-Element-Dachsystem und die enge Zusammenarbeit und Koordination der Unternehmen Domico und Eder«, so Christian Zechners Fazit.
